Работы ведутся от котельной на ул. Штурманская, д.8, лит. С, уже обновлено около 500 метров из запланированных к перекладке 8296 метров изношенных сетей диаметром 50-400 мм. Новые коммуникации будут протянуты к 54 зданиям, в том числе к 14 жилым домам, 2 детским садам, 2 лечебным учреждениям и школе. Надежное теплоснабжение получат 27 000 человек.
На объекте строительства подрядчик использует гибкие трубопроводы российского производства. Используемое оборудование, например, шаровые краны диаметром до 300 мм, также отечественного производства.

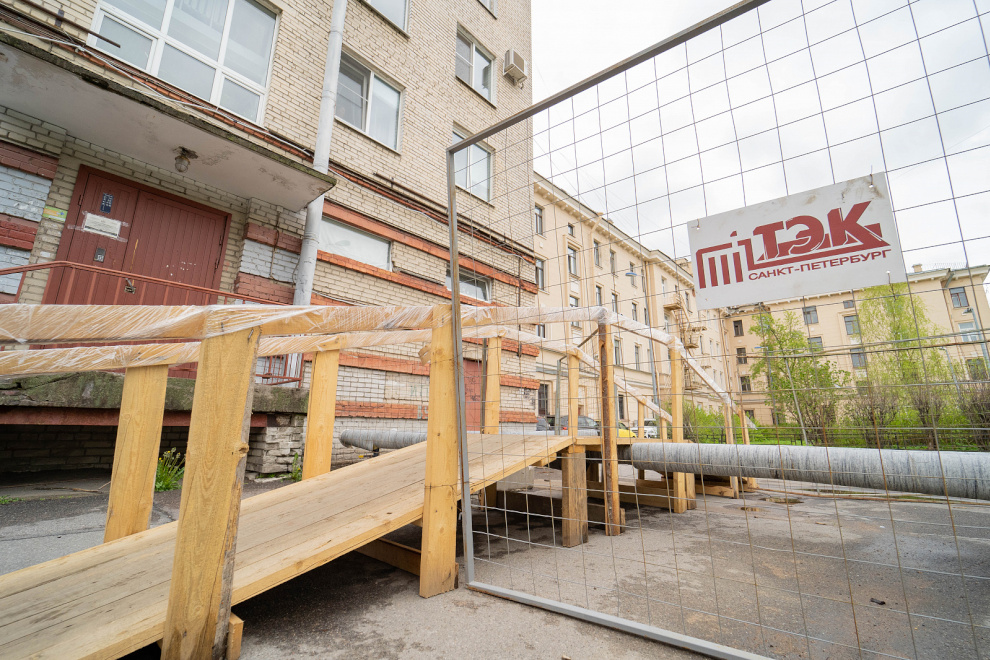

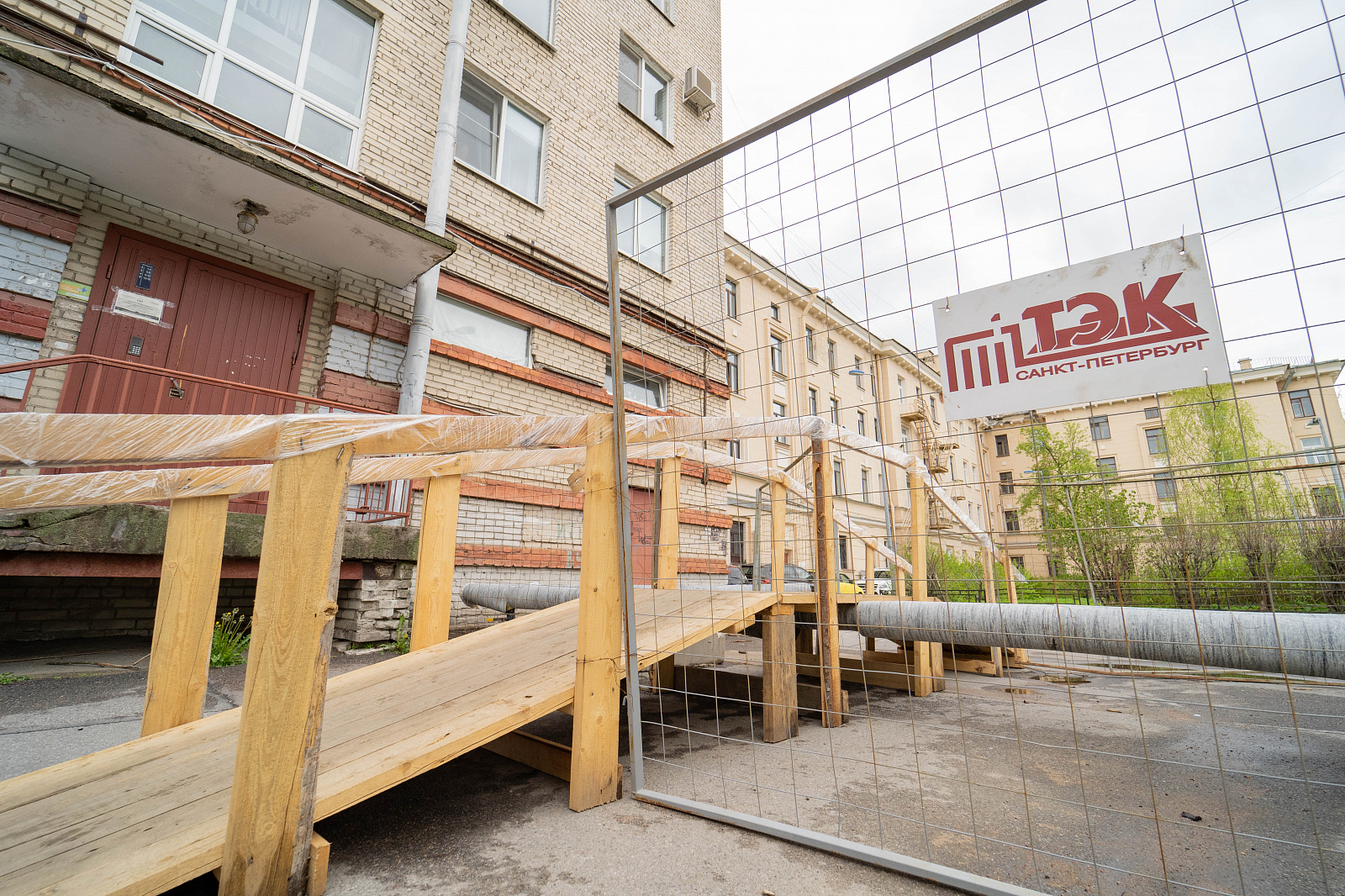

Учитывая масштаб перекладки, ГУП "ТЭК СПб" ведет земляные работы и монтаж трубопроводов поэтапно, не допуская превращения квартала в большую стройку. Сейчас монтаж сетей занимает только 20% всей площади. Чтобы жители не чувствовали дискомфорта во время реконструкции, теплоэнергетики строят временную сеть. Она будет снабжать горожан теплом и горячей водой на период работ. На данный момент "времянка" собрана на 17%, а общая ее протяженность составит 6531 метр.
Работы осложняет необходимость перекладки газопровода на пяти участках в зоне реконструкции. Теплоэнергетики ведут совместную работу с ГРО «ПетербургГаз» для решения этого вопроса. Замена сетей, стартовавшая в марте этого года, согласно договору должна завершиться в ноябре 2024 года.
